Tuesday, September 29, 2009

부분 Framing Inspection/건축 보험

어제 Albemarle County의 Framing Inspector가 교회건물 내부 벽공사 (Masonry Work)를 시작해야하는 부분의 Framing을 점검했습니다. 몇개 목재 기둥의 연결방식에 관련하여 "약간의" 문제점이 제기되었으나, 기둥을 대치 하지않고도 간단히 해결될것이 기대됩니다. 내일은 같은 벽에 설치될 전기 콘센트들의 위치를 Wendell Brown씨와 상의하여 결정한후 County로 부터 Partial Framing Inspection을 받을 예정입니다.

새 교회당 건축이 진전 함에 따라 현 건축보험의 보상금액을 약 70% 증가하여 책정했습니다 (Short Insurance 회사와 오늘 계약함).

Monday, September 21, 2009

냉난방 공사 계약 완료

그동안 견적을 받으며 협상해 오던 냉난방 공사의 시공업자가 R.E. Boggs, Inc.로 결정되었습니다. 오늘 Boggs (President)씨와 교회건물 상하층 전체를 Heating/Air Conditioning하는데 필요한 기계 및 Air Ducts를 설치하는 공사의 최종계약을 완료했습니다. R.E. Boggs회사의 냉난방 씨스템 Design은 다른회사들에 비해 섬세하고 뛰어난 품질을 제시하며, American Standard회사의 기계들을 사용합니다. 이회사는 인근지역에서 오랜경험과 함께 평판이 좋은 시공업자이기도 합니다.

가장 큰 공간을 차지하는 상층 본당은 "Dual Fuel"로 작동하는 4개의 Gas Furnace/Heat Pump가 설치됩니다 (상층 유아실, 화장실, 방송실 포함). 가스를 사용하므로 주일 예배시 Heating을 빠른시간에 할수있고, 온도가 적정선에 오르면 Heat Pump가 발동되어 연료비를 절약하게 됩니다. 상층의 나머지 방들은 (사무실, Entrance Foyer등) 2개, 하층은 총 3개의 Heat Pump가 각각 별도로 설치됩니다. 총 9개(!)의 Outside Units (Compressor/Coil/Fan 장치)가 건물 밖에 세워질 계획입니다.

냉난방 공사는 가장 비용이 많이드는 건물 내부 공사입니다. 이 중요한 공사가 하나님 은혜 가운데 순조롭게 진행되고, 또 지금 예정한 대로 11월1 일경에 모두 마칠 수 있도록 기도해 주시면 고맙겠습니다.

Sunday, September 20, 2009

건축 사역을 함께 이루는 우리들...

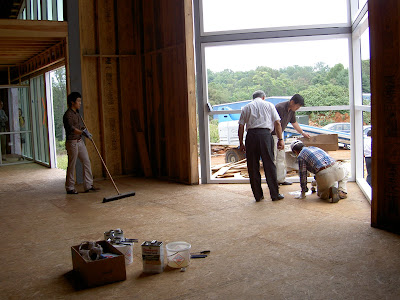

매우 힘든 일을 함께 해 내는 어린아이, 대학생, 장년 및 장장년(?)들의 모습... 오늘 자갈, 목재를 옮기고, 마루에 방수 페이트 칠, 유리창문/문들위에 파손주의 싸인을 테이프 해 주신 대학부 및 성도님 여러분께 (특히 한 소년에게...) 깊이 감사드립니다.
===================================================
이렇게 열심히 일을 하는 아이가 뉘집 아이인지요?
새 교회당에 입당하는 그날, 생각만해도... 그 기쁨을 오늘 미리 나누며 손들어서... 할렐루야!
===================================================

Friday, September 18, 2009

골조공사가 완료 되었습니다.

그 동안 거의 4개월에 걸처 진행해오던 골조공사(목재)가 오늘로써 대단원의 막을 내립니다. 새 교회당의 설계는 건물의 윤곽이 부채꼴 모양이라서 전형적 건물과는 달리 복잡하며, 건축과정에서 다루기 힘든 점들이 많았습니다. 강철 기둥과 Beam위에 설치한 광대한 Girder/Truss System을 비롯하여, 지붕, 외부벽 (특히 상층), 또 본당의 높은 천정(25 feet!)등 공사하기가 매우 어렵기도했고 또 한편으로는 "위험"하기도 했습니다. 이런 골조공사를 안전하게 진행하고, 우수한 솜씨로 탁월한 품질의 일을 수행한 Eddie's Construction의 Espindola씨와 Co-worker들에게 깊은 감사를 드립니다 [건축부지 현장에 오가는 많은 미국 사람들이 "골조공사는 누가했냐?"며 그 솜씨를 한결같이 칭찬하며 감탄하는것을 목격합니다].

더욱이 Eddie's Construction은 상층에 Mezzanine을 건축하는 공사, 또
원래 계약하지 않은 작고 큰 여러공사들을 무료로 봉사하기도 하기도 했습니다.

사랑하는 성도님 여러분, 하나님께 이 저녁에도 함께 기도 드립시다: "
저희들을 사랑하여 주시고 저희들의 기도를 들어 주셔서 Eddie's Construction을 보내 주시고, 골조공사 "최고의 작품"을 온전히 이루어 주신 하나님께 깊이 감사드리며... 앞으로의 모든 공사들, 특히 곧 시작하는 전기 및 냉난방 공사도 우수한 솜씨로 최고 품질의 일을 하게 하옵소서... 예수님께서 지신 그 십자가의 무한한 영광이 항상 함께하는 저희교회와 새 교회당 건축이 되게하옵소서..."

Tuesday, September 15, 2009

전기공사 계약 완료

오늘 새 교회당 건물의 전기공사를 담당하게된 Eastern Electric 회사와 계약을 완료했습니다. 이 회사는 Charlottesville/Albemarle County 지역에서 오랜 경험과 함께 우수한 품질의 전기공사를 해온 매우 평판이 좋은 시공업자입니다. Eastern Electric의 Wendell Brown (President)씨는 Commercial 계통 및 교회 건물들의 전기공사를 한 경험이 많으며, 또 조명장치에 관한 전문지식을 가지신 분이기 때문에 저희교회 건물 내부 및 외부 전등과 조명시설에 관하여 특별히 큰 도움을 받을 것으로 기대됩니다.

이 중요한 공사가 순조롭게 진행되도록 하나님께 간절히 기도드립시다.

Thursday, September 3, 2009

지하 전력 Cable 공사

교회 입구에 세운 전봇대에서 새 교회당 건물까지 3상 전력을 공급하는 지하 Cable 공사가 진행 중입니다 (사진참고). 지하 전화선 (6 Lines) 및 TV Cable 설치 작업은 Embarq와 Comcast 회사가 후에 담당할 계획입니다.
=============================================
Cable을 묻을 도랑을 파는데도 여전히 돌이 많아 작업이 느려졌습니다:
Virginia Glass회사의 교회 정면 및 Glass Tower에 창문과 문을 설치하는 작업이 계속되고 있습니다:
상, 하층을 연결하는 강철계단:
===================================================
